齊魯網8月4日訊(記者 高亞南)據濟南軌道交通消息,截止8月2日,R1線土建施工四個標段(含車輛基地)共完成產值18.38億元,共完成土建合同額(38.23億)48.08%。

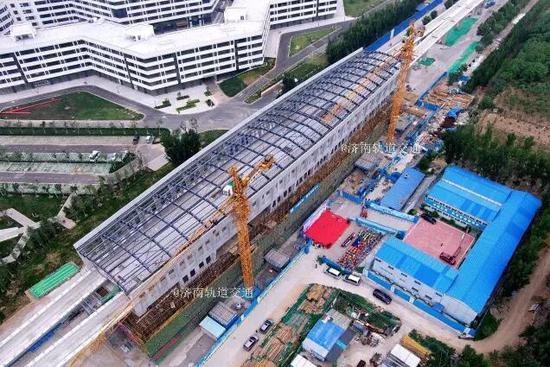

R1線在車站施工方面,高架段前大彥站、池東站、園博園站、大學城站、紫薇路站、趙營站、玉符河站正在進行主體結構施工;地下段演馬莊西站22-44軸結構施工及土方開挖,濟南西站進行內部結構施工,大楊莊站進行底板施工及土方開挖,王府莊站進行主體結構施工及土方開挖。目前,車輛基地正在進行場地平整施工。

截止8月2日,R3線一期工程累計產值7.60億,正在進行車站主體土方開挖及車站主體結構施工。圍護樁累計完成5768根,完成設計量(6109根)的94.42%。龍洞莊站、龍奧站、奧體中心西站、禮耕路站、丁家東站、盛福莊站、西周家莊站、工業北路站、王舍人站及灘頭站正在進行土方開挖;龍洞莊站、龍奧站、禮耕路站、丁家東站、西周家莊站、工業北路站及王舍人站已進入主體結構施工。
