近日,濟南出現持續高溫天氣,局部最高氣溫一度達到39℃。城鄉居民生活和生產用電負荷猛增,考驗著電網設備的安全穩定運行能力。在這烈日炎炎的背后,國網濟南供電公司電力工人們戰高溫、斗酷暑,奮戰在電網設備檢修工程現場,用責任與汗水守護著濟南全市電網的安全穩定運行。

6月19日,在濟南220千伏歷城變電站,電力工人們冒著39℃的高溫辛苦工作。據悉,220千伏歷城變電站1號主變綜合檢修工程于6月18日開工,此次改造旨在進一步提升設備健康水平,為迎峰度夏期間電網安全打下基礎。

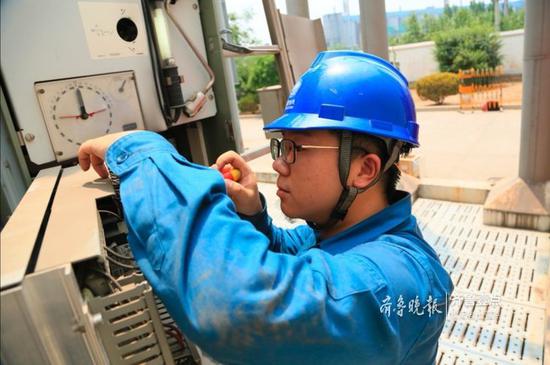

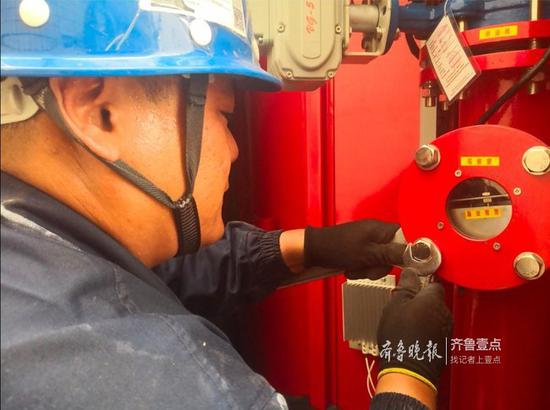

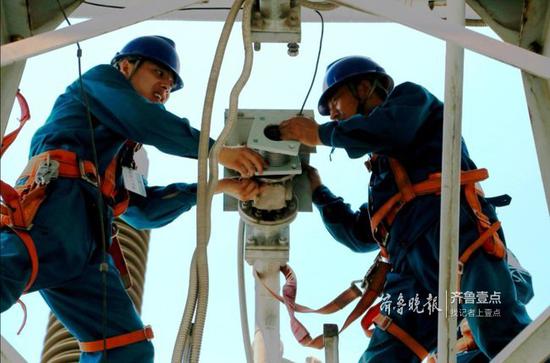

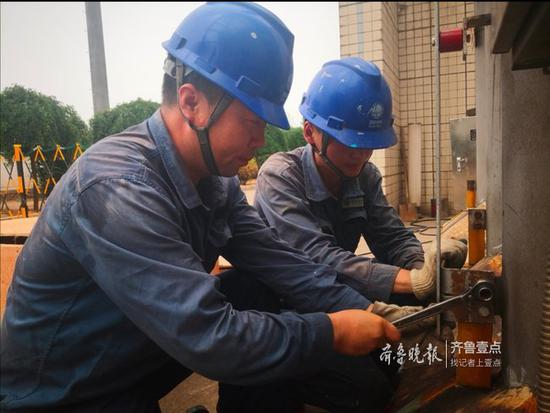

據介紹,該工程工期9天,高峰作業人數達50人,需完成主變充氮滅火裝置投自動改造、主變及三側設備例行試驗、主變保護更換、主變精益化治理、設備反措改造等多項任務。當前正值春檢收官的關鍵時期,檢修現場天氣炎熱,室外陽光直曬溫度接近40℃,濟南供電公司變電檢修人員克服天熱酷熱、工期緊、任務重等多種困難,全力確保工程安全、優質完成。

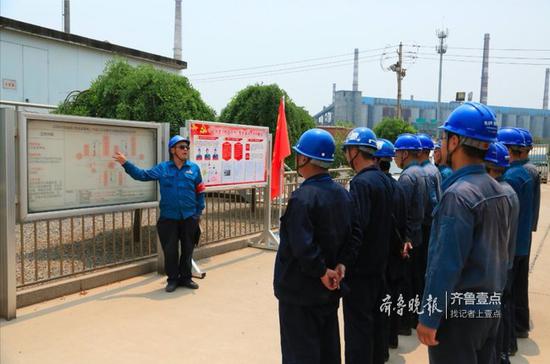

該公司堅持以黨建為統領,規范化開展“崗區隊”建設。按照公司“崗區隊”建設規范要求,在檢修現場成立了由8名黨員、5名群眾組成的“歷城站主變綜合檢修工程突擊隊”,設立2個黨員責任區,2個黨員示范崗,明確了不同身份的黨員責任清單和量化評比細則,帶動黨員同志發揮先鋒模范作用,保障工程各項工作有序開展。


由于天氣炎熱,為確保人員安全和檢修工期兩不誤,濟南供電公司合理安排工期,由黨員突擊隊帶頭,采取每日5時至11時、16時至19時的錯時檢修方案,為作業現場配備防暑藥、綠豆湯等,避免高溫天氣引發中暑。同時,針對該工程涉及多專業、多班組檢修任務,工序多、任務重,制定了詳細的工期計劃,避免“停工待工”、“交叉作業”等情況,全力確保按期優質完成檢修任務。
